君津市立みふねの里保育園の新築工事の進行状況
君津市立みふねの里保育園の建設工事を実施しています!
令和6年4月30日開園に向けて、君津市立みふねの里保育園の建設工事を実施しています。
工事の進み具合を随時、お知らせします。
工事概要
工事期間:令和5年2月28日〜令和6年3月22日
工事業者:株式会社新昭和(建築工事)、小峯電業株式会社 君津支店(電気設備工事)、
有限会社福田水道(空気調和設備工事)、株式会社協同建設(給排水衛生設備工事)
開園日の延期のお知らせ
令和6年4月1日に開園を予定していましたが、新築工事の工期延長に伴い、開園日を令和6年4月30日に延期することとなりました。
開園を心待ちにされていた皆さんには、心からお詫び申し上げます。
引き続き、新築工事の適正管理と、安全・安心な保育の提供に努めてまいりますので、ご迷惑をお掛けいたしますが、ご理解を賜りますようお願いいたします。
令和6年2月

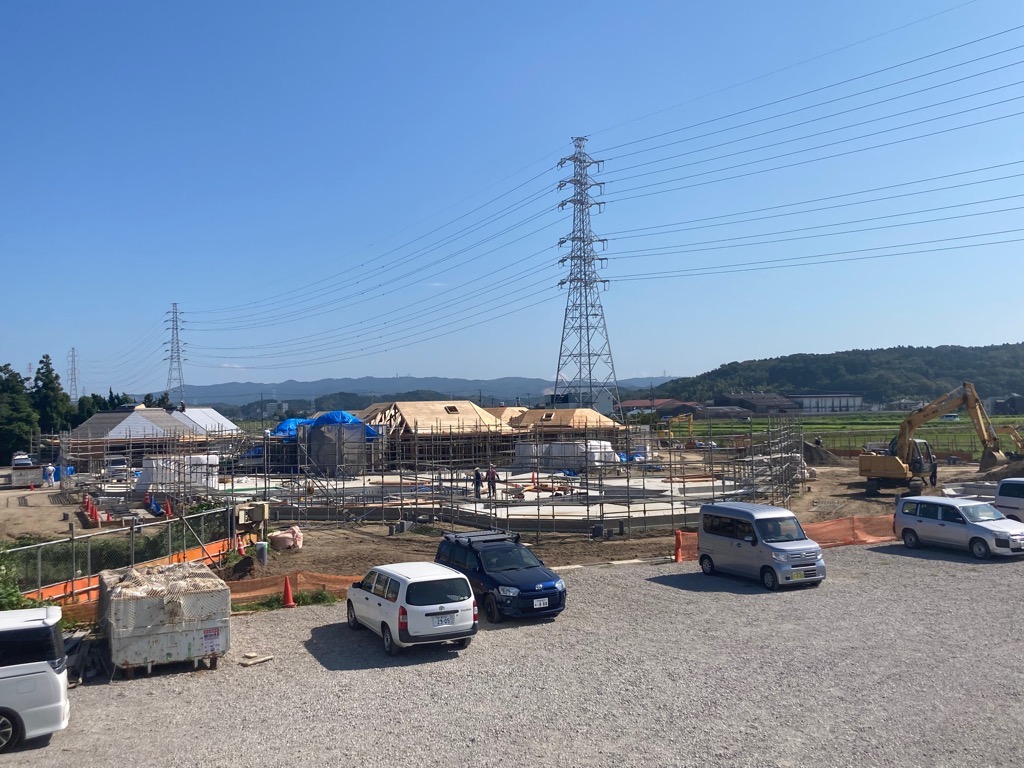

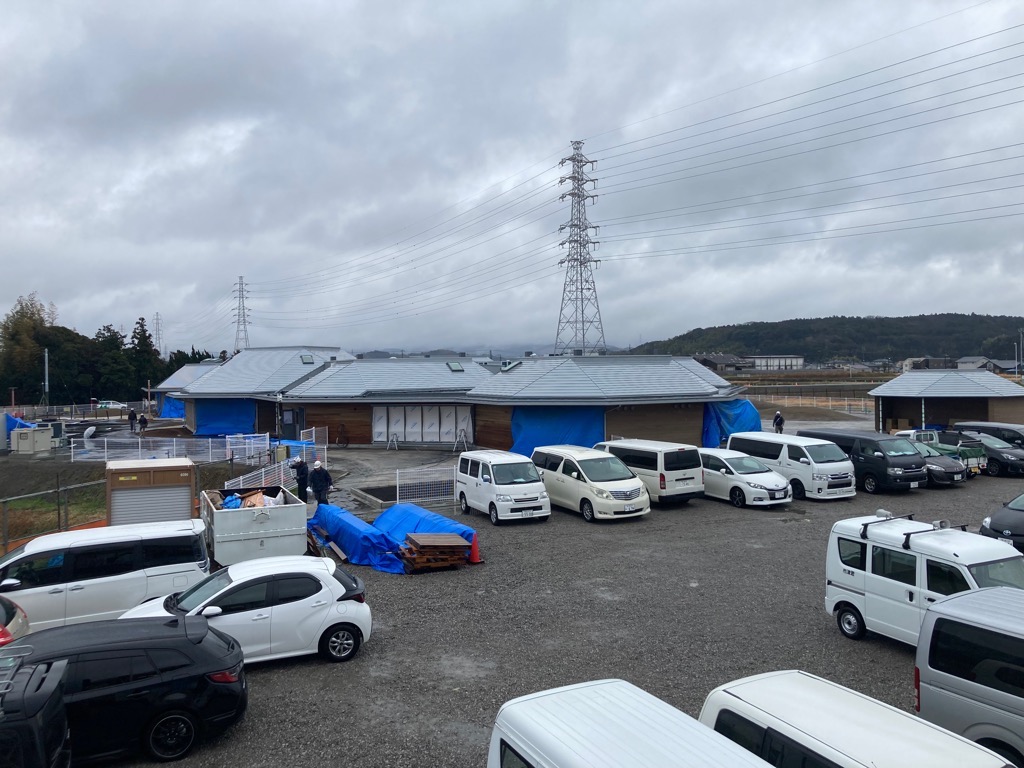

工事の様子(令和6年2月) [その他のファイル/206KB]

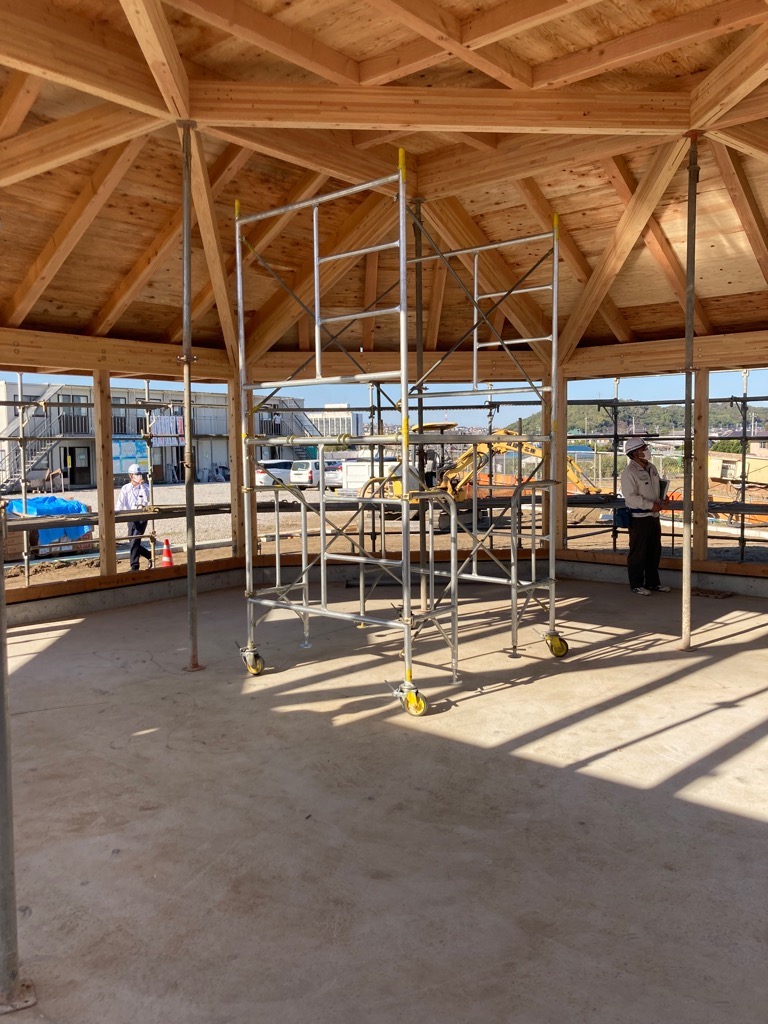

もうすぐ完成です。
引き続き内装を進めていきます。
令和6年1月

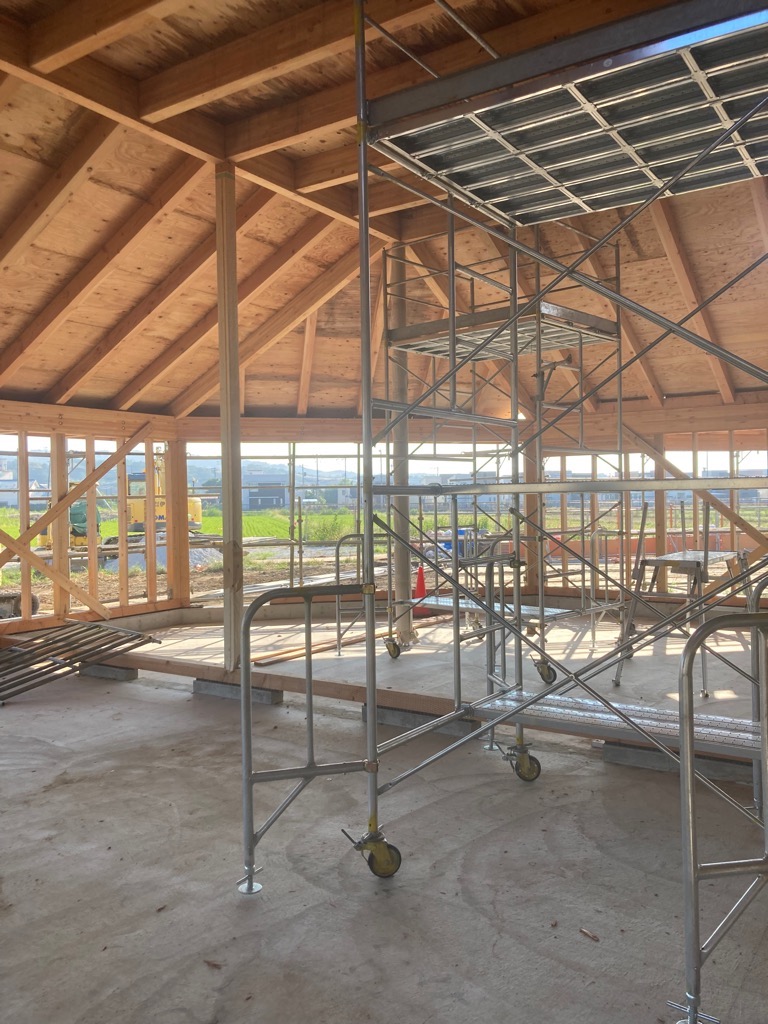

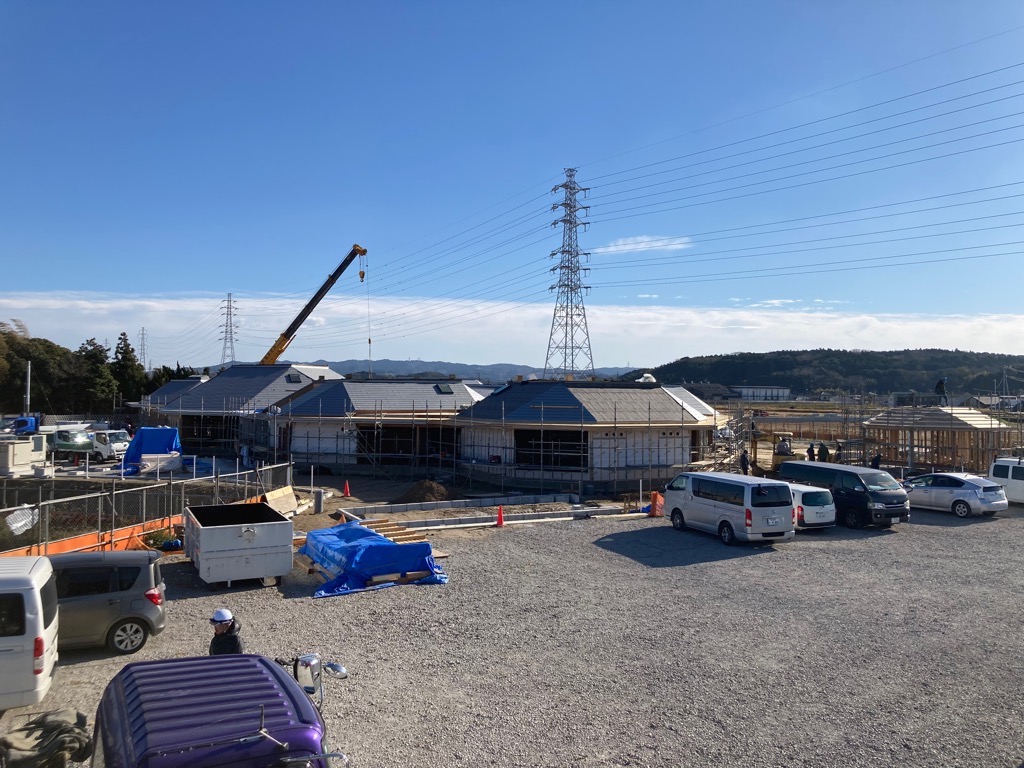

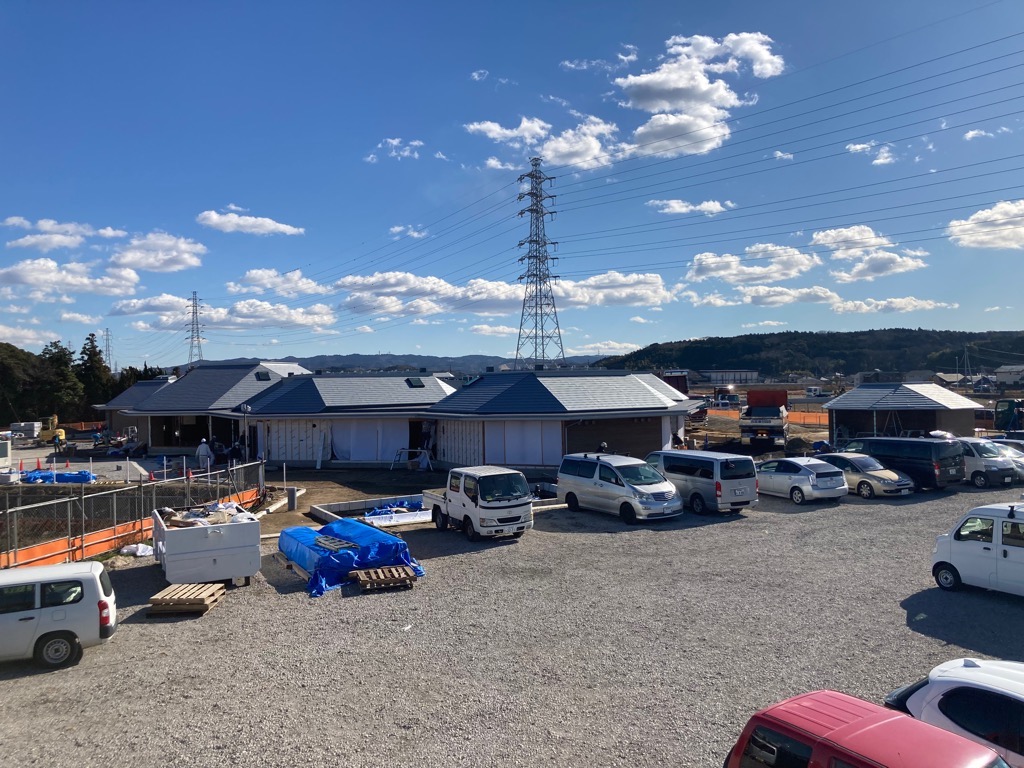

工事の様子(令和6年1月) [その他のファイル/261KB]
前月に引き続き、外装、内装を進めていきます。

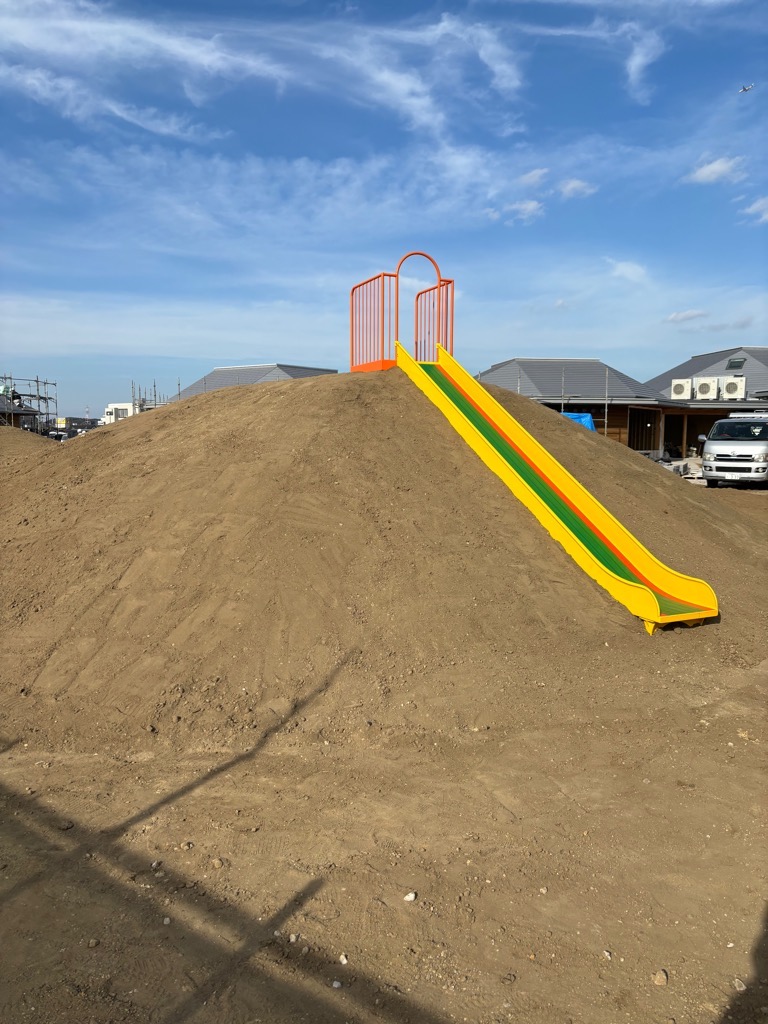

遊具の設置も進めています。

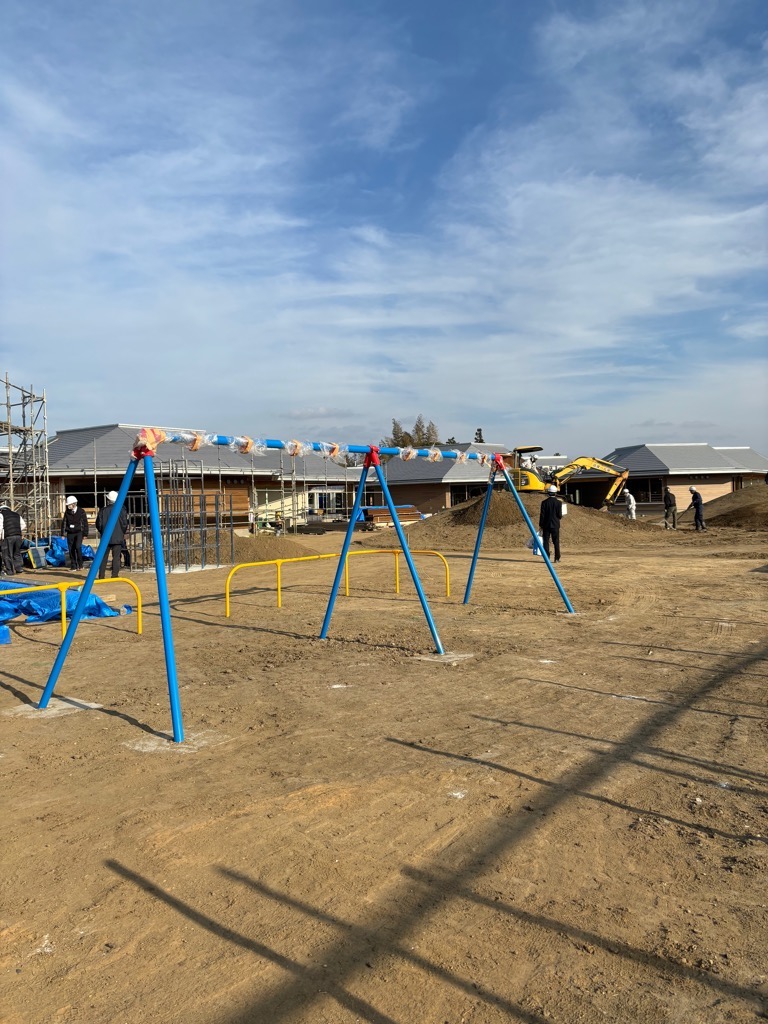

ブランコ [その他のファイル/243KB] 滑り台 [その他のファイル/222KB]
令和5年12月

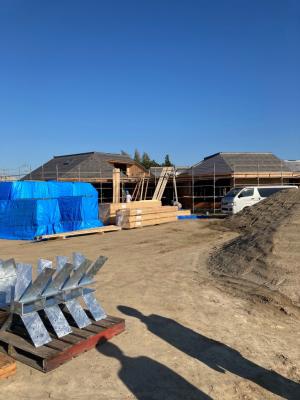

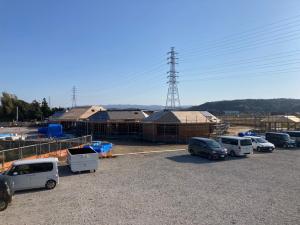

工事の様子(令和5年12月) [その他のファイル/241KB]

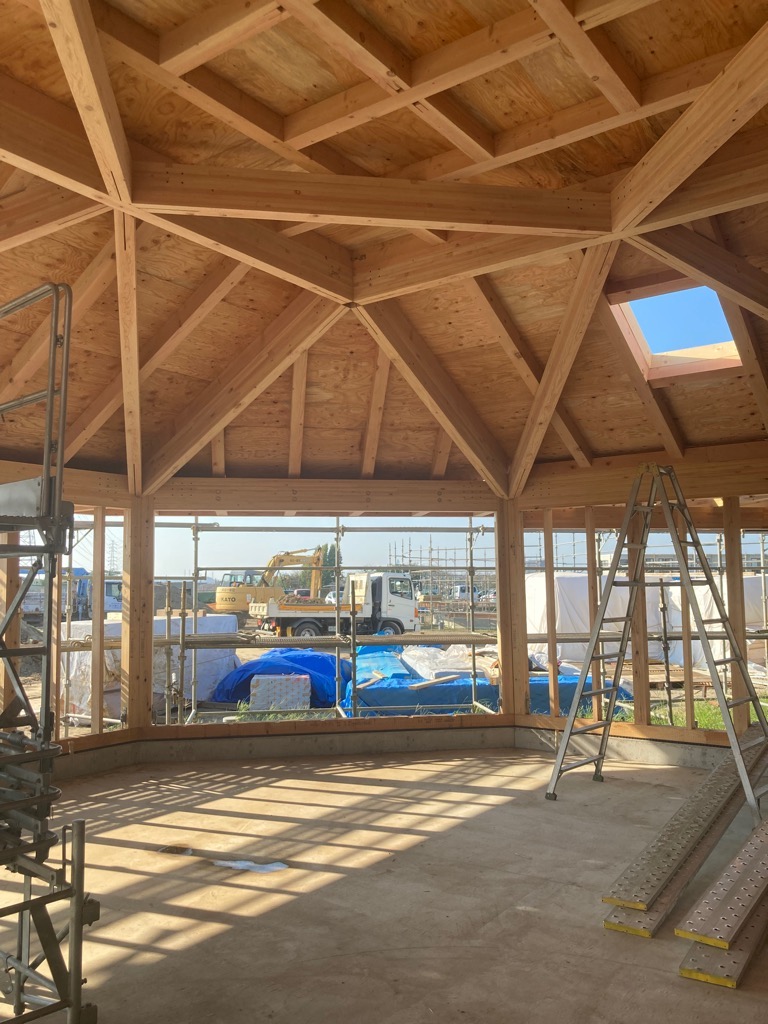

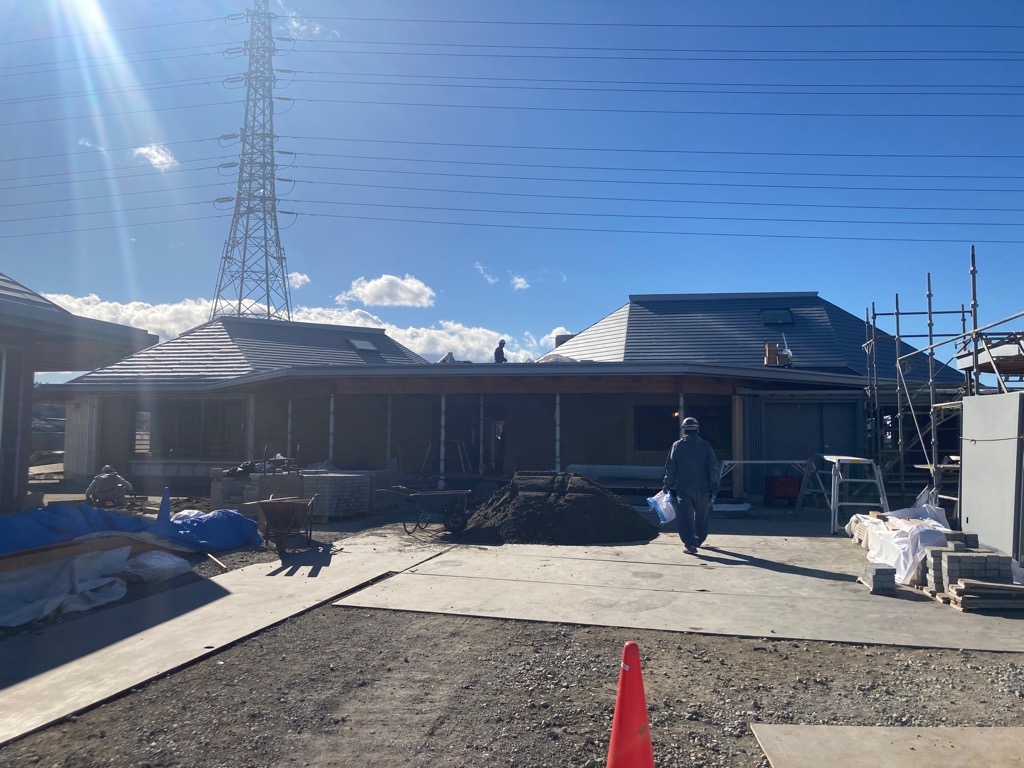

屋根が出来たので、完成形が見えてきました。
引き続き、内装、外装を仕上げていきます。
令和5年11月
工事の様子(令和5年11月) [その他のファイル/235KB]

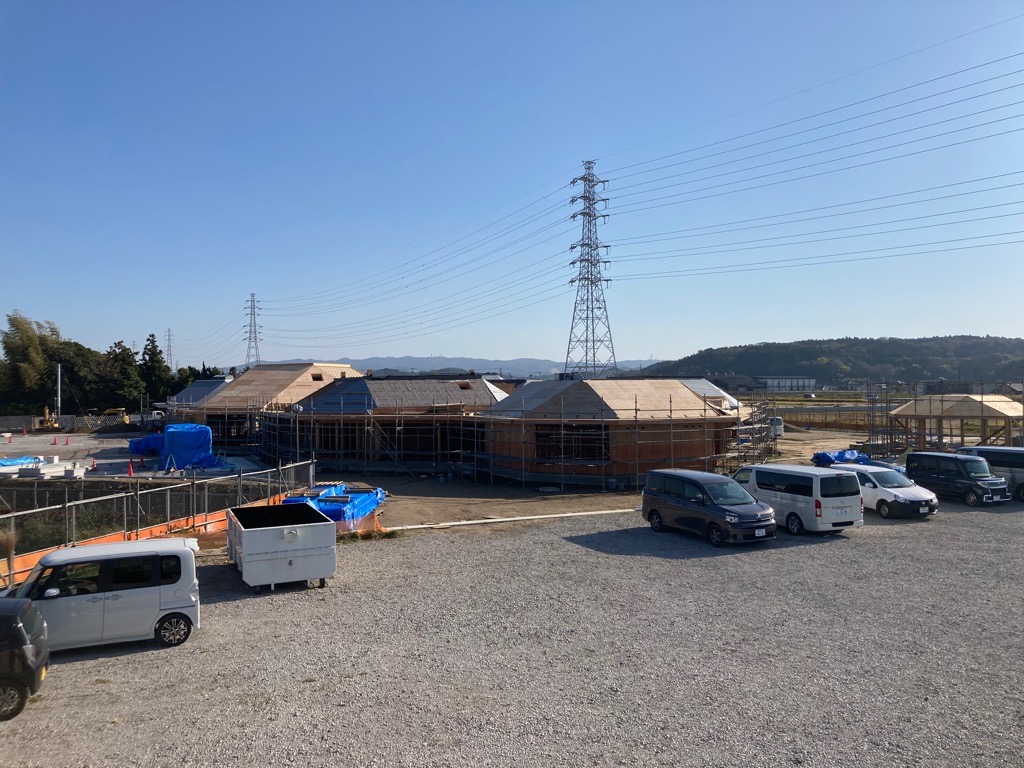

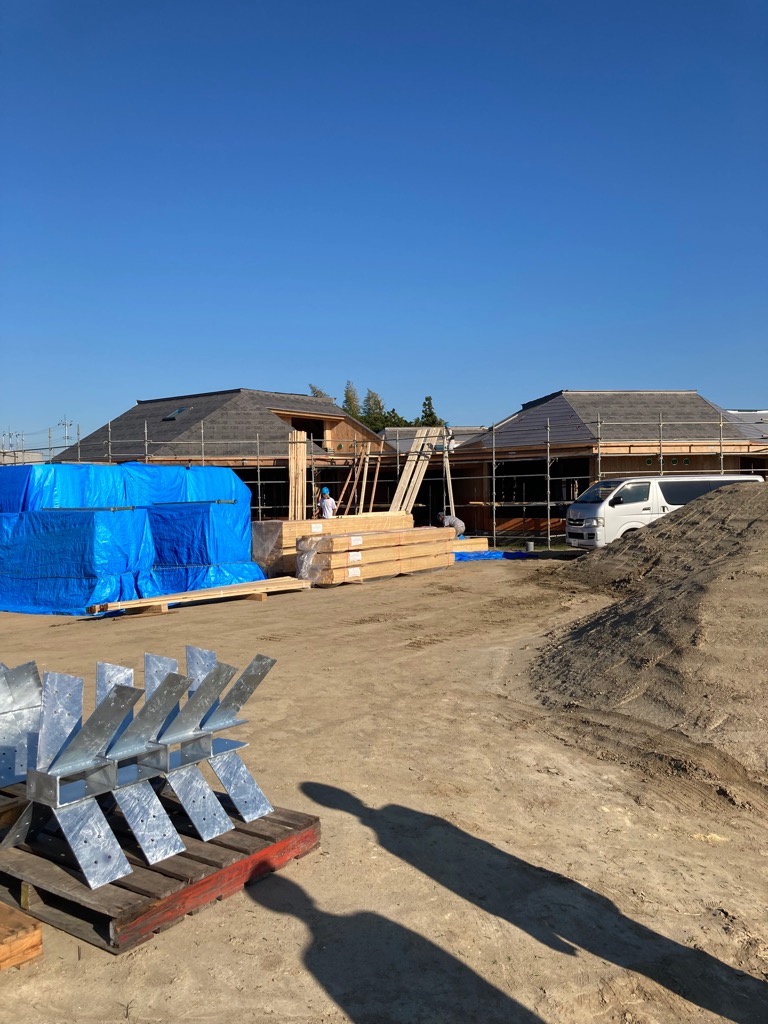

内装工事が行われています。
令和5年10月

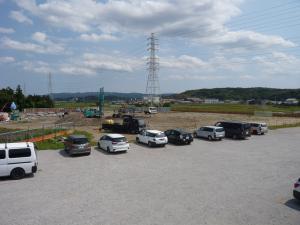

工事の様子(令和5年10月) [その他のファイル/224KB]

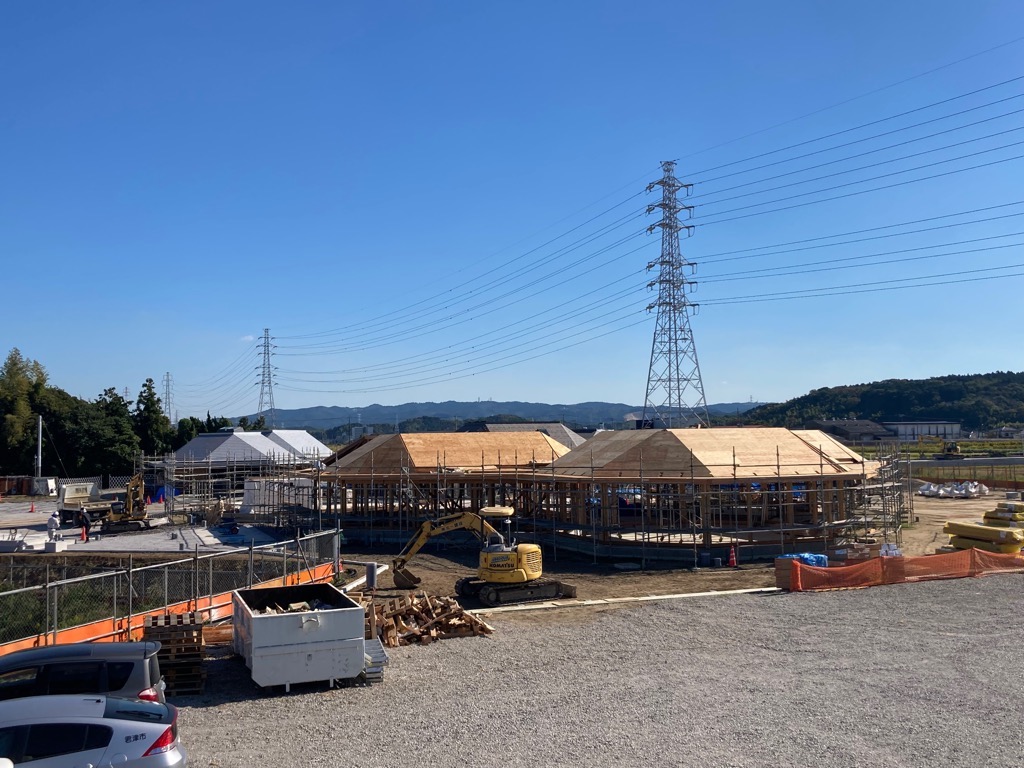

保育園の全体像がはっきりしてきました。
園庭から見た様子 [その他のファイル/211KB] 5歳児保育室 [その他のファイル/234KB]
令和5年9月
工事の様子(令和5年9月) [その他のファイル/237KB]
未満児棟も形になってきました。
これから以上児棟の建て方工事が始まります。
1歳児保育室 [その他のファイル/244KB] 2歳児保育室 [その他のファイル/222KB]
令和5年8月

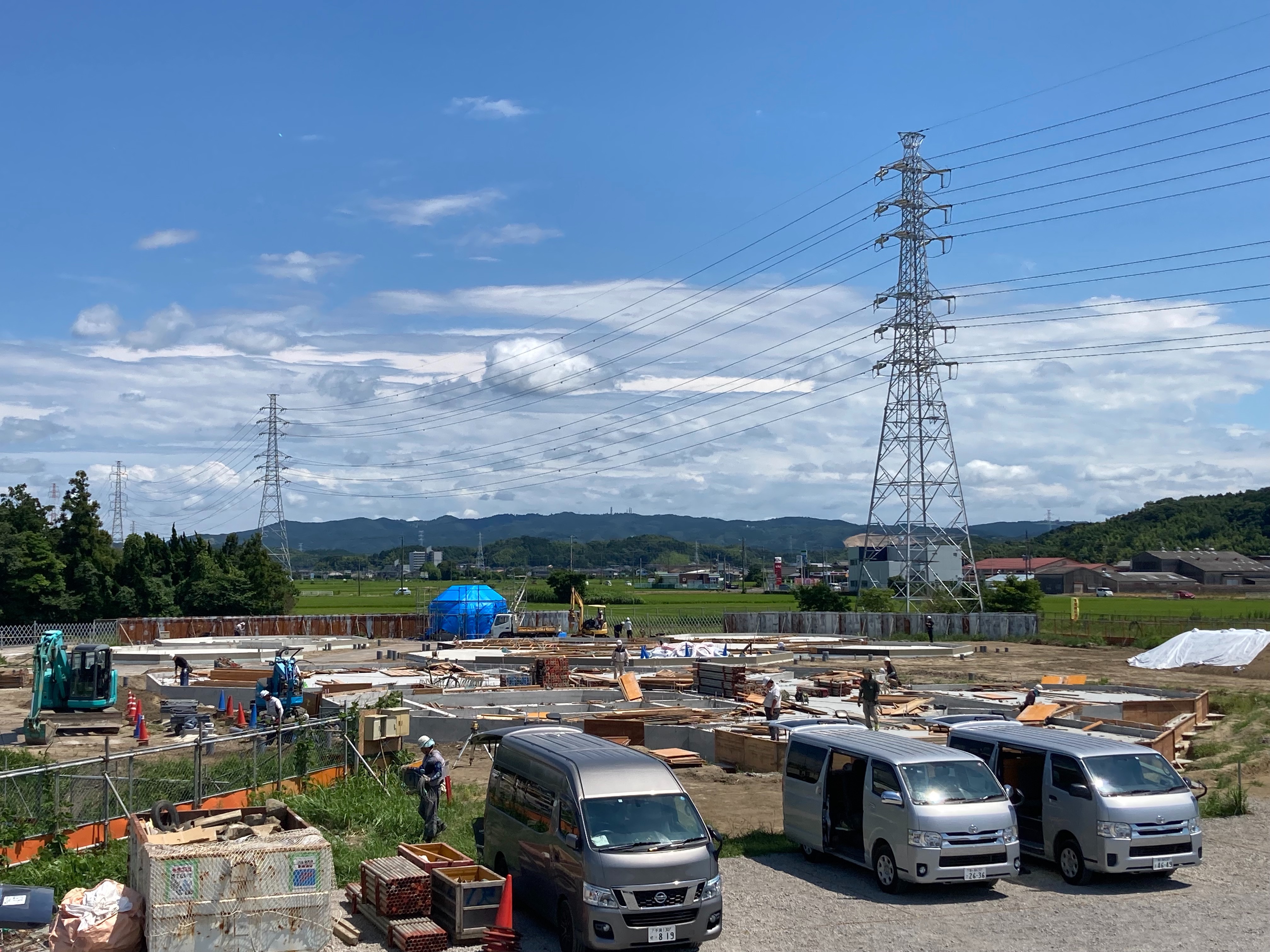

工事の様子(令和5年8月) [その他のファイル/2.63MB]
子育て支援センター棟と未満児棟の建て方工事が行われています。
令和5年7月

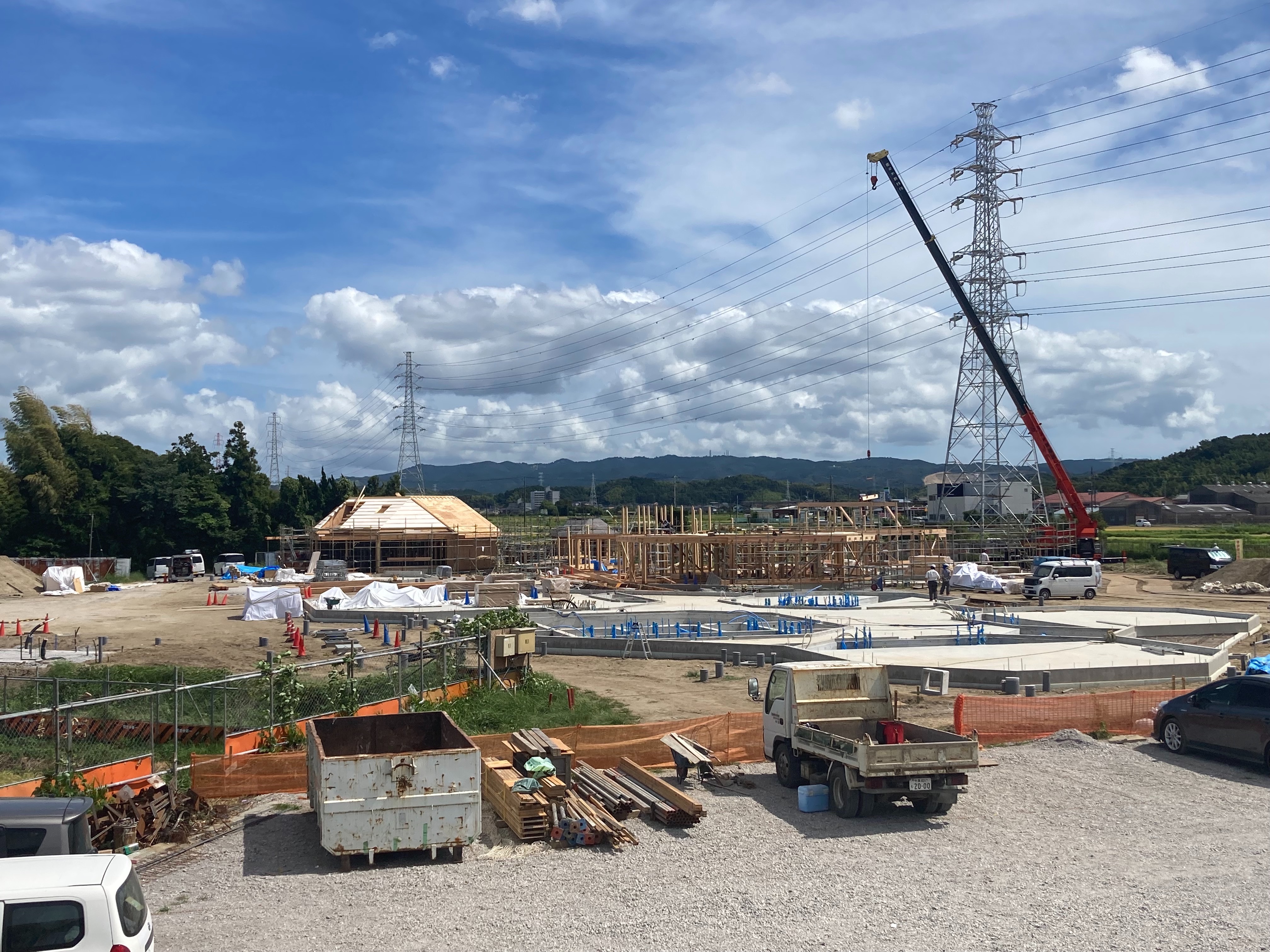

工事の様子(令和5年7月) [その他のファイル/2.23MB]
基礎工事と建て方工事が行われています。
奥のブルーシートに覆われているのが、倉庫になります。
令和5年6月

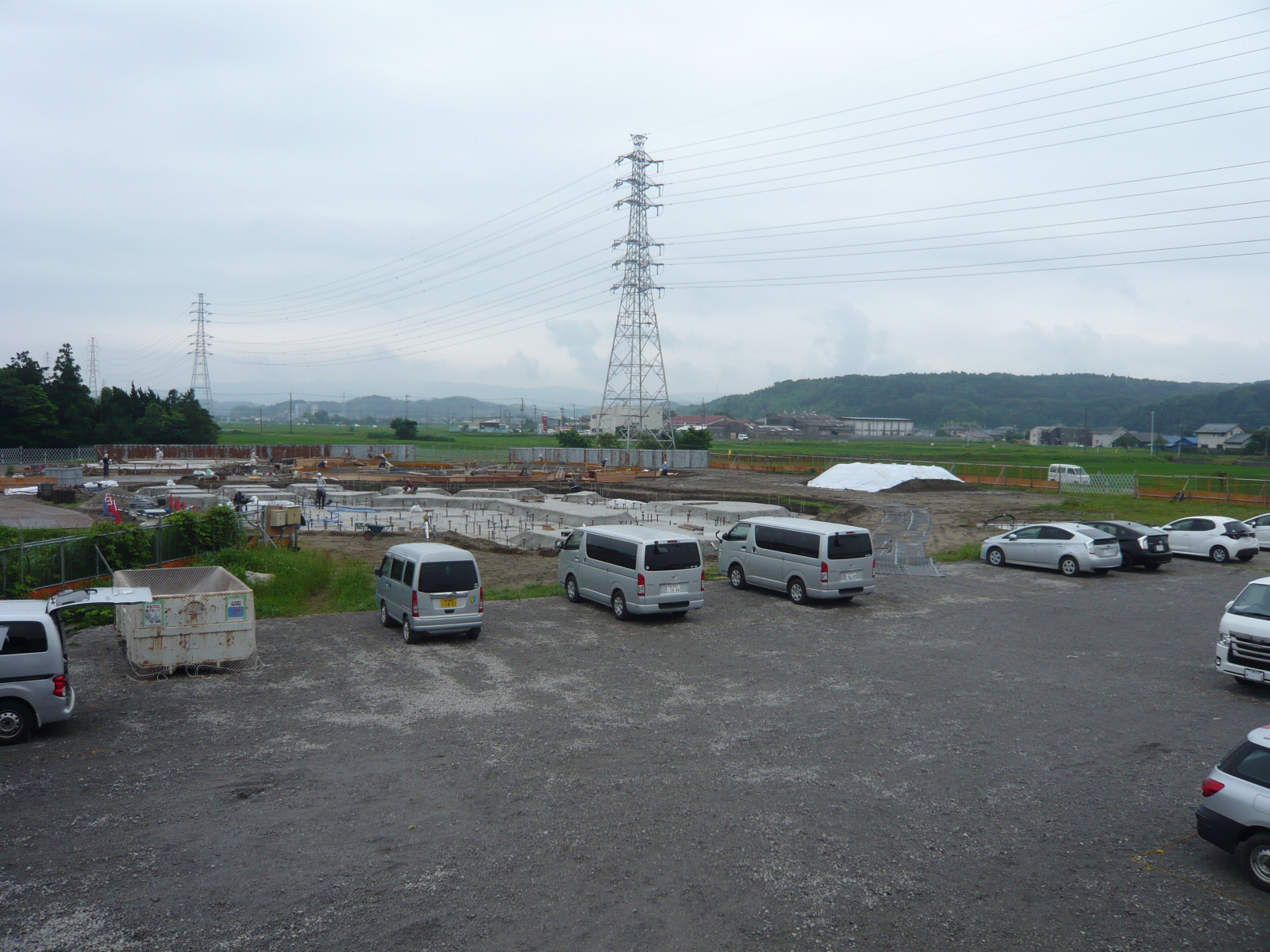

工事の様子(令和5年6月) [その他のファイル/850KB]
基礎工事が行われています。
基礎は建物の土台となる大事な部分です。
令和5年5月
工事の様子(令和5年5月) [その他のファイル/868KB]

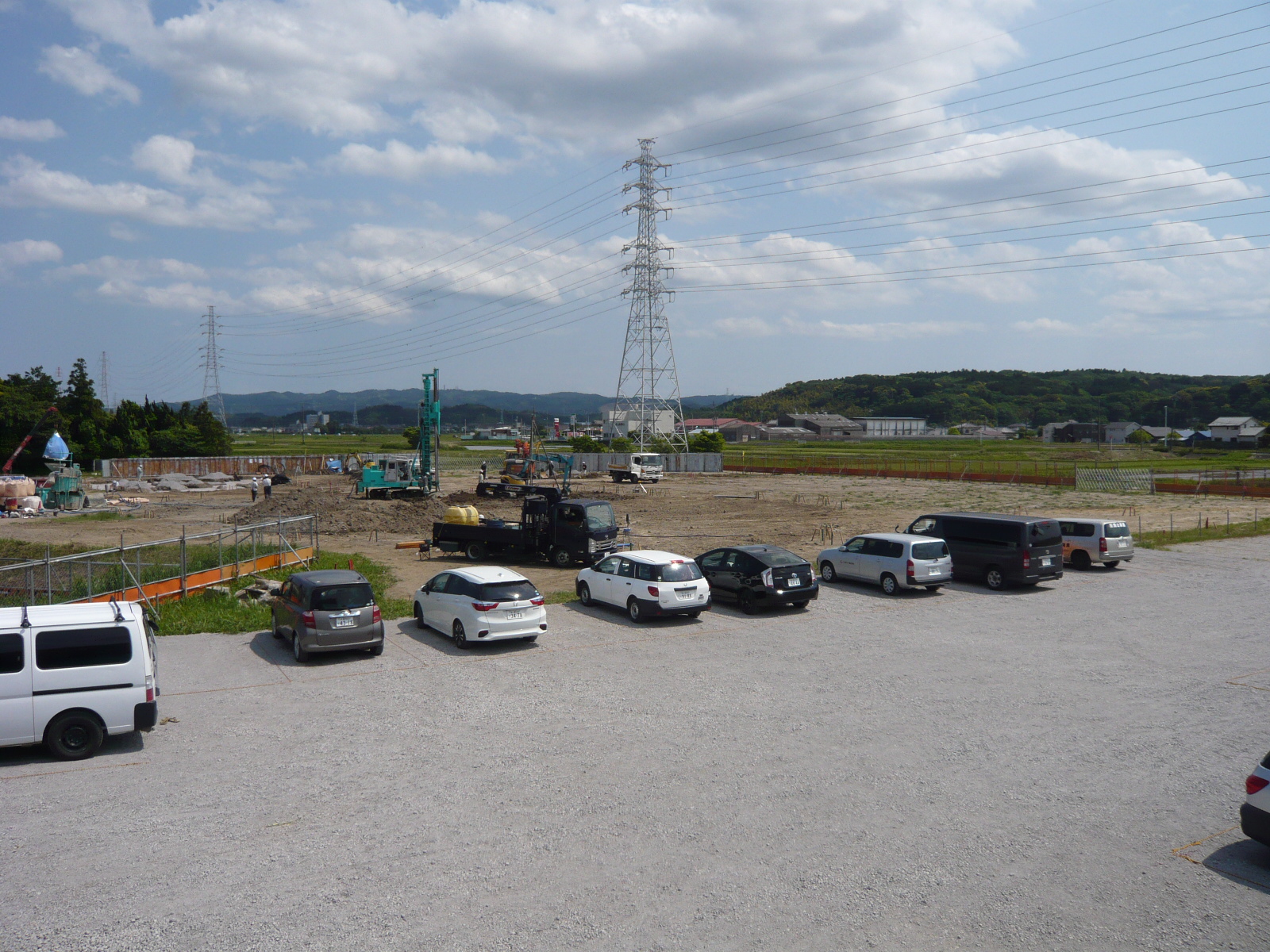

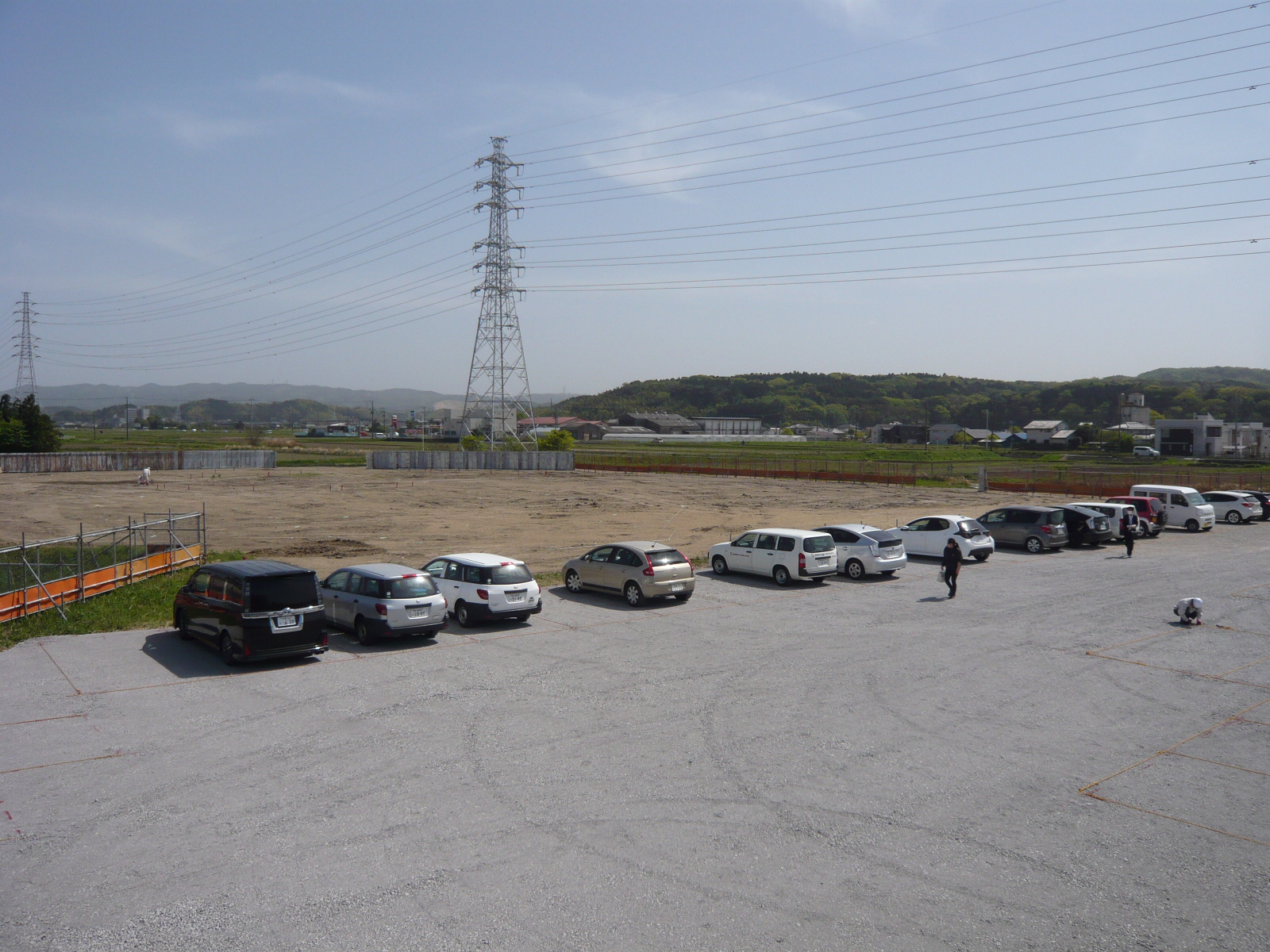

地盤改良工事が行われています。
令和5年4月
工事の様子(令和5年4月) [その他のファイル/858KB]
これから工事が行われます。
今から完成が楽しみです。
